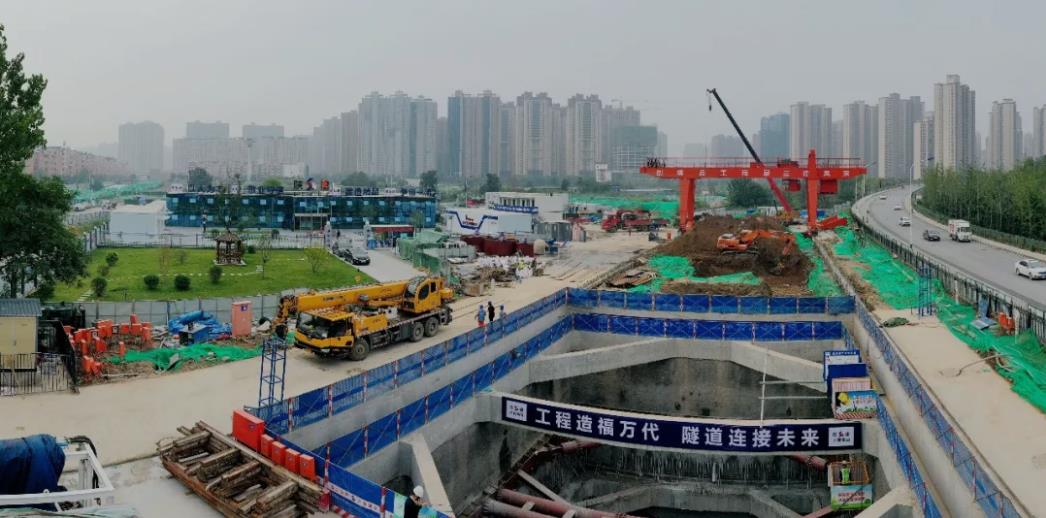

秋風送爽,施工正酣。位于西安市北郊龍朔南路的十四運電力改造提升項目的施工作業人員正在利用近期晴好天氣上足機械,補充人員,加快推進全線12個工藝井的開挖和盾構基礎施工等工序。
該項目是西安奧體中心主場館周邊重要基礎配套設施,地下盾構區間總長度約12公里,承擔著第十四屆全運會、殘運會的電力保障任務。據了解,該項目是全國第一個超長電力隧道。集團作為項目總承包單位,面對新的施工領域,集團公司上下同心協力、各部門群策群力、項目部拼盡全力,勢必做到出手必須出彩,完成必須完美。
5月2日,集團公司在接到建設任務后,快速響應,周密部署,倒排工期,緊急抽調近200人的精銳施工力量,進駐項目施工現場。僅用七天時間,項目指揮部臨舍搭設完畢,協調各方,陸續開工。
項目部指揮部在正式開工后,接連克服工期要求緊、施工難度大、工藝復雜、場地狹小、圖紙不全等情況,制定詳盡施工方案,迅速組織有經驗的施工隊伍進場。集團公司主要領導、主管生產副總、總工程師和各部門堅持現場辦公,現場解決問題。集團項目管理部、技術質量部、安全技術部、采購管理部等部門蹲點項目,為項目部出謀劃策,提供統籌協調和技術支持。
9月23日晚,李家衛董事長來到工地,針對當前工期受雨污管線遷改、天然氣管道遷改、道路遷改、夏季雨水增多對降水抽水帶來一定影響,導致工期有所延緩等問題,專門召開施工協調推進會,要求項目部全力以赴,克服一切困難推進工程抓緊施工。他在協調各施工方意見后提出四點要求:
一是要提高政治站位,此項工程是省上重點工程,關乎十四運的電力保障,關乎陜建榮譽,要有破釜沉舟的決心和背水一戰的擔當,一定要確保工期不能有半點閃失;
二是繼續優化施工方案,采取有效特殊措施,周密考慮施工過程中可能出現的風險因素,做好應急處理預案,要合理組織勞動力和機械設備,確保現場24小時連續作業,開足馬力晝夜施工不停歇;
三是加快盾構機下井,能下的盡快下井,加快施工進度,確保盾構機的正常始發與施工;
四是加大激勵力度,明確激勵與獎懲辦法,在管理過程中將恒溫變為升溫,提高作業人員積極性,為實現項目如期完工做好保各項工作安排。
目前,項目指揮部積極組織勞動力和施工機械,利用“六比六賽”積極開展各項施工生產活動,營造大干快上的勞動氛圍。現場每天都有100多名管理人員、400多名施工人員、100多臺大型機械緊張施工,24小時不停工作業,為項目抓緊搶工提供了充足的保障。經過全體施工作業人員的晝夜奮戰,項目全線將進入盾構施工階段,朝著目標工期奮力邁進,保證按期高質完成建設任務,為十四運會順利舉辦交出一份滿意的答卷。

|
